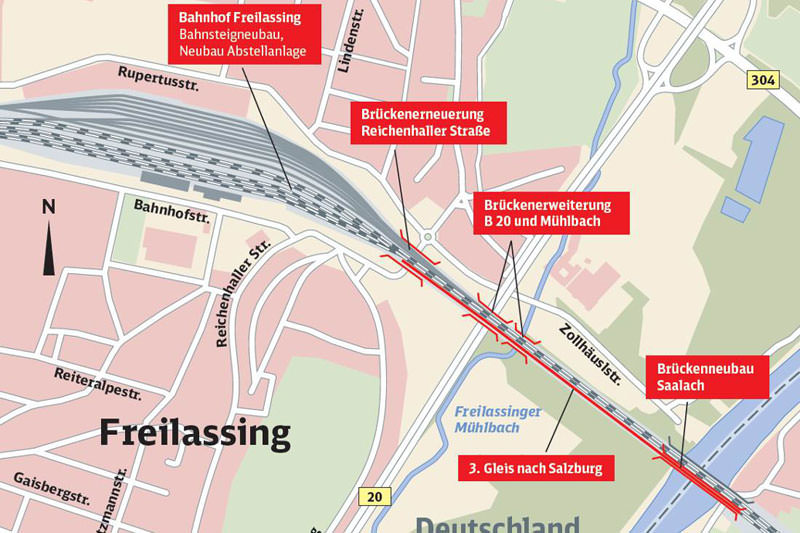

Als Spezialisten im Brückenbau waren wir beim Bau des dritten Gleises zwischen Salzburg und Freilassing im Einsatz. Die präzise Einhaltung der Bauzeitpläne waren u.a der Schlüssel für den erfolgreichen Bauabschnitt.

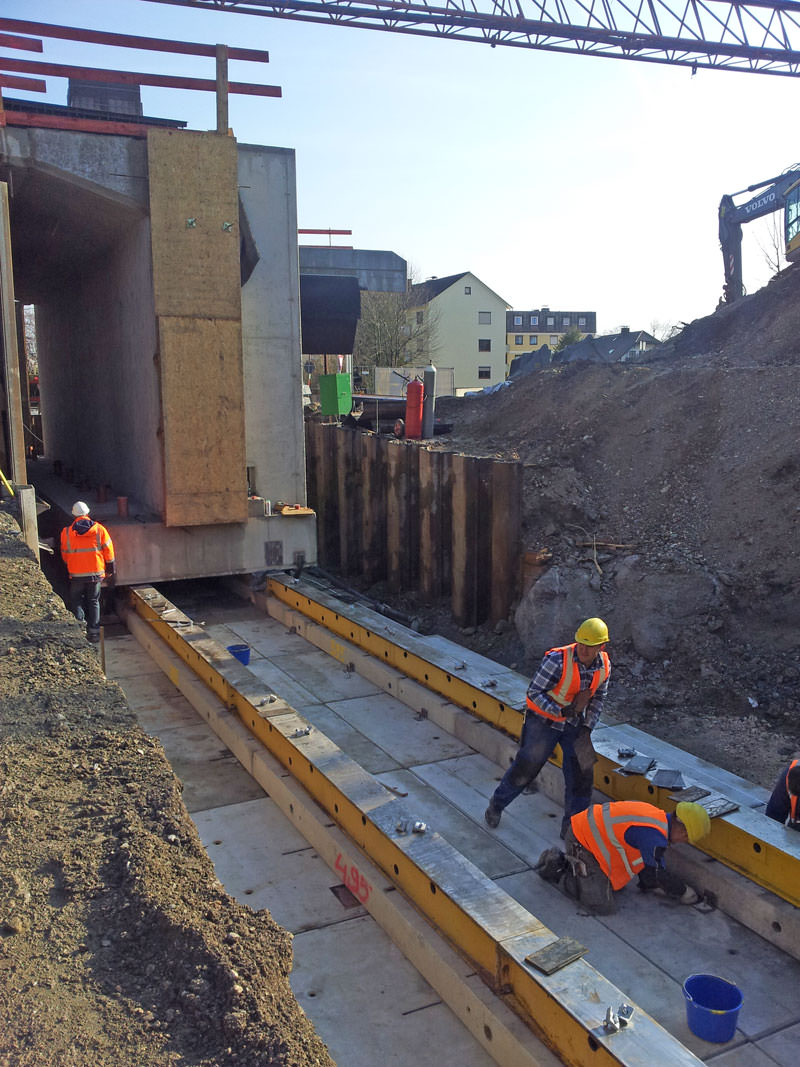

Am Karfreitag, 25. März 2017, um 22:00 Uhr, fiel der Startschuss für einen 151-stündigen Baumarathon. So mußten etwa die Gleise, Weichen und 700 Tonnen Schotter sowie 2.000 Kubikmeter Erde ausgehoben werden. Vier Bagger trugen am Osterwochenende unter unserer Regie synchron die alte Eisenbahnbrücke zu einem großen Teil ab. Ab dem frühen Montagabend schoben hydraulische Pressen dann den ersten, rund 1.500 Tonnen schweren Brückenabschnitt in die Endposition. Das 20 Meter lange und 15 Meter breite Teilstück wurde seit Sommer 2015 vor Ort hergestellt und innerhalb weniger Stunden um ca. 20 m verschoben und in Position gebracht.
Im Anschluß daran wurde von uns alles wieder hinterfüllt und präzise eingebaut, so daß der Zugverkehr planmäßig wieder in Betrieb gehen konnte.
Video vom Brückeneinschub an der Reichenhaller Straße in Freilassing
Impressionen zum Bereich Brückenbau
